Erreicht Ihr Maschinenkonzept den geforderten Durchsatz?
10 Min. Lesezeit · Vom neexo Engineering-Team · Vejle, Dänemark
Veröffentlicht: 15. September 2026 · Zuletzt aktualisiert: 16. September 2026
Für ein Maschinenkonzept wird oft früh ein Durchsatzziel festgelegt, bevor die Annahmen dahinter geprüft sind. Vor der Detailkonstruktion sollten Sie die Anforderung von der berechneten Leistungsfähigkeit trennen und prüfen, wie viel Reserve bleibt, wenn sich Zeiten verschieben. Ein klar abgegrenztes Modell kann das Konzept vor der Konstruktionsfreigabe kritisch prüfen. Es beweist nicht die Leistung der gebauten Maschine.
Worauf beruht das Durchsatzziel wirklich?
Eine neue Maschine bekommt oft früh einen Zielwert: 60 Produkte pro Minute, 120 Teile pro Stunde oder eine geforderte Taktzeit. Dieser Wert kann aus dem Business Case des Kunden, einer bestehenden Linie, einer Vertriebszusage oder einer ersten technischen Abschätzung stammen. Die Zahl selbst ist klar. Wie belastbar sie ist, oft nicht.
Schreiben Sie die Quelle direkt zum Zielwert. Ein Durchsatz, der von einer laufenden Maschine übernommen wurde, ist etwas anderes als eine Zahl, mit der der Vertrieb den Auftrag gewonnen hat. Eine erste Schätzung aus Zyklus-Skizzen ist noch schwächer. Fehlt die Quelle, behandeln Sie die Zahl als Anforderung und nicht als Nachweis.
In einer Konzeptprüfung sollten gemessene und angenommene Zeiten getrennt werden. Eine Prozesszeit aus einem Versuch oder von einer ähnlichen Maschine kann mit ihrer Quelle in die Berechnung eingehen. Transfer, Stabilisierungszeit, Rückhub und Wartezeiten zwischen Stationen sind dagegen häufig Schätzwerte. Genau dort verliert ein vielversprechendes Konzept oft seine Reserve.
Die Aufgabe in dieser Phase ist zu entscheiden, ob das aktuelle Konzept die nächste Investition in die Konstruktion rechtfertigt. Die spätere Maschine auf die letzte Millisekunde vorherzusagen, ist hier nicht das Ziel.
Vier Nachweisstufen für eine Durchsatzaussage, von der Anforderung bis zur gebauten Maschine.
Anforderung
- Was sie beschreibt
- Kunden- oder Vertragswert: Produkte pro Minute, Taktzeit oder Teile pro Stunde
- Wofür sie ausreicht
- Was das Projekt liefern muss
Berechnete Leistungsfähigkeit
- Was sie beschreibt
- Tabelle oder statische Berechnung unter benannten Annahmen
- Wofür sie ausreicht
- Erste Go/No-Go-Prüfung, wenn der Prozess sequenziell und die Zeiten bekannt sind
Validiertes Konzept
- Was sie beschreibt
- Abgegrenztes dynamisches Modell oder Versuch unter definierten Bedingungen
- Wofür sie ausreicht
- Konzeptfreigabe, Vergleich von Alternativen und Projektentscheidung
Gebaute Maschine
- Was sie beschreibt
- Physischer Lauf, FAT oder Produktion
- Wofür sie ausreicht
- Abnahme. Frühe Modelle erreichen diese Stufe nicht
| Nachweisstufe | Was sie beschreibt | Wofür sie ausreicht |
|---|---|---|
| Anforderung | Kunden- oder Vertragswert: Produkte pro Minute, Taktzeit oder Teile pro Stunde | Was das Projekt liefern muss |
| Berechnete Leistungsfähigkeit | Tabelle oder statische Berechnung unter benannten Annahmen | Erste Go/No-Go-Prüfung, wenn der Prozess sequenziell und die Zeiten bekannt sind |
| Validiertes Konzept | Abgegrenztes dynamisches Modell oder Versuch unter definierten Bedingungen | Konzeptfreigabe, Vergleich von Alternativen und Projektentscheidung |
| Gebaute Maschine | Physischer Lauf, FAT oder Produktion | Abnahme. Frühe Modelle erreichen diese Stufe nicht |
Welche Annahmen können ein vielversprechendes Konzept kippen?
Den Durchsatz bestimmt selten die sichtbare Hauptprozesszeit allein. Produkte müssen bewegt werden, sich stabilisieren, warten und weitertransportiert werden. Mechanik beschleunigt und fährt zurück. Manche Bewegungen können überlappen, andere nicht. Eine langsamere Station kann eine ansonsten schnelle Zelle ausbremsen.
Nehmen Sie eine illustrative Pick-and-Place-Zelle mit einem Ziel von 60 Produkten pro Minute. Die Prozessstation braucht 0,8 s. Eine Tabelle, die nur diesen Wert berücksichtigt, ergibt 75 Produkte pro Minute. Transfer, Stabilisierung und Rückhub liegen außerhalb der 0,8 s und können nicht vollständig überlappen. Eine längere Produktvariante braucht zusätzliche Stabilisierungszeit. Ob 60/min erreichbar sind, hängt damit von diesen zusätzlichen Zeiten ab und nicht von dem Prozessschritt, der in CAD schnell aussah.
Das Beispiel ist eine Skizze und kein Kundenergebnis. Genau solche Lücken zeigen sich in der frühen Klärung: Die Zahl auf der Folie war nie der vollständige Zyklus. Das nützliche Ergebnis der Prüfung ist eine kurze Liste der Annahmen mit dem höchsten Risiko. Diese Annahmen sollten zuerst geprüft werden.
Wenn Transferzeit, Stabilisierungszeit oder Überlappung nicht eingegrenzt werden können, stärkt mehr CAD-Detail die Durchsatzaussage nicht.
- Transfer und Rückhub außerhalb der eigentlichen Prozesszeit
- Stabilisierung, Abstand oder Wartezeit, die nicht mit der nächsten Bewegung überlappen können
- Eine nachfolgende Station, die zu wenig Material erhält oder den Materialfluss blockiert
- Eine Produktvariante, die Größe, Rezept oder Stabilisierungszeit verändert
- Ein Puffer, der nur funktioniert, wenn die Zeitschätzungen stimmen
Warum ist Durchsatzreserve genauso wichtig wie das Erreichen des Ziels?

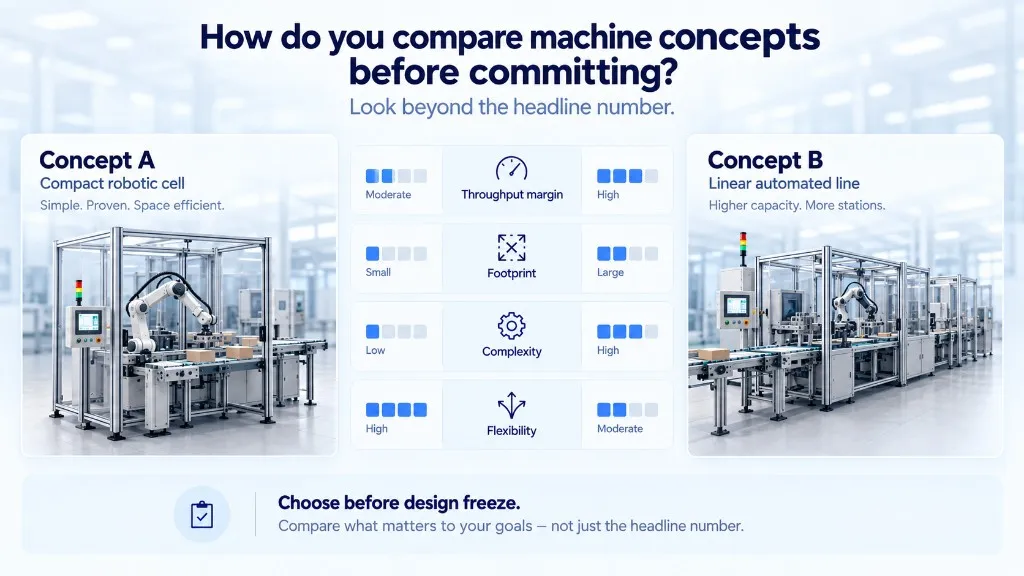

Bleiben Sie bei derselben Zelle mit 60/min. Konzept A nutzt eine schnelle Station und erreicht 60 nur, wenn der Transfer bei 0,4 s bleibt. Konzept B nutzt zwei langsamere Stationen parallel. Die Spitzenleistung ist niedriger, aber eine längere Stabilisierungszeit drückt die Zelle nicht sofort unter die Anforderung. Beide Konzepte können auf 60/min ausgelegt werden. Das Projektrisiko ist dennoch unterschiedlich.
Durchsatzreserve ist der Abstand, der bleibt, wenn sich eine Zeit verschiebt. Reale Produkte, mechanische Toleranzen und spätere Abstimmung verringern diese Reserve. Ein Konzept mit kaum Reserve kann technisch trotzdem möglich sein. Dann muss die Diskussion mit dem Kunden und internen Entscheidern anders geführt werden: Wenn die Annahmen nicht halten, rutscht die zugesagte Leistung.
Es gibt keine universelle Prozentzahl für ausreichende Reserve. Sie hängt vom Prozess, vom Vertrag, von der Produktvariation und von der Reife der Eingangsdaten ab. In der Prüfung brauchen Sie einen sichtbaren Abstand zwischen berechneter Leistungsfähigkeit und Anforderung. Ein optimistischer Mittelwert, der diesen Abstand verdeckt, ist kein belastbarer Nachweis.
Wenn zwei Konzepte den Zielwert scheinbar beide erreichen, vergleichen Sie, wie stark sich das Ergebnis verändert, wenn die unsicherste Annahme verschoben wird. Diese Empfindlichkeit ist oft aussagekräftiger als eine einzelne Spitzenleistung.
Ein Konzept, das den Zielwert nur unter günstigen Annahmen erreicht, trägt ein anderes Risiko als ein Konzept mit sichtbarer Durchsatzreserve.
Wie sollten alternative Maschinenkonzepte verglichen werden?
Frühe Modellierung bringt den größten Nutzen, wenn mehrere plausible Konzepte dieselbe Produktionsaufgabe lösen können. Ein Konzept kann eine sehr schnelle Station nutzen, ein anderes zwei langsamere parallel und ein drittes einen kontinuierlichen Prozess. Der Durchsatz ist nur eine Dimension dieses Vergleichs.
Berücksichtigen Sie auch Durchsatzreserve, Stellfläche, mechanische Komplexität, Flexibilität für Varianten und die Empfindlichkeit gegenüber kritischen Zeiten. Das Modell soll nicht die Maschine auswählen. Es soll die Unterschiede sichtbar machen, solange ein Richtungswechsel noch vergleichsweise günstig ist.
Ein visuelles Verhaltensmodell schafft außerdem eine gemeinsame Grundlage für Personen außerhalb des Konstruktionsteams. Technische Leitung, Kunde und Lenkungskreis können denselben Ablauf betrachten, statt mit unterschiedlichen Tabellen und Skizzen zu argumentieren. Genau darum geht es in dieser Phase häufig: welches Konzept weiterverfolgt werden soll, bevor die Detailkonstruktion beginnt.
Wie belastbar muss der Nachweis vor der Konstruktionsfreigabe sein?
Die Nachweistiefe sollte zu den Folgen einer Fehlentscheidung passen. Wenn nur geklärt werden muss, ob ein Prinzip verständlich und physikalisch plausibel ist, können eine Berechnung, eine Layoutprüfung oder eine klare Animation ausreichen. Hängt eine Durchsatzzusage von überlappenden Bewegungen, Puffern oder mehreren voneinander abhängigen Stationen ab, liefert ein dynamisches Verhaltensmodell einen belastbareren Nachweis.
Hören Sie auf, sobald die aktuelle Entscheidung ausreichend abgesichert ist. Ein frühes Modell muss nicht zu einem vollständigen digitalen Zwilling oder Virtual-Commissioning-Projekt werden, wenn die nächste Fragestellung diese zusätzliche Modelltreue nicht braucht. Zu viel Modellierung zu früh macht aus einer günstigen Klärung schnell ein großes Simulationsprojekt, ohne die ursprüngliche Go/No-Go-Frage besser zu beantworten.
Halten Sie die vier Stufen im Projekt klar getrennt: Anforderung, berechnete Leistungsfähigkeit, validiertes Konzept und Leistung der gebauten Maschine. Werden sie vermischt, kann eine Tabellenrechnung wie ein bereits gemessener Maschinennachweis wirken.
Prüfen Sie die Annahmen, bevor daraus Zusagen werden
Wenn das Durchsatzziel von Annahmen abhängt, die noch nicht belastbar genug sind, helfen wir zu klären, was vor der Konstruktionsfreigabe berechnet, visualisiert oder modelliert werden sollte.
Engineering-Leistungen ansehenWann lohnt sich frühe Simulation?
Eine Tabelle reicht, wenn der Prozess überwiegend sequenziell ist, die Zeiten bekannt sind und es nur wenige Wechselwirkungen gibt. Ein 3D-Modell, das lediglich drei feste Operationszeiten addiert, kostet Zeit, ohne die Entscheidung zu verbessern.
Ein dynamisches Modell lohnt sich, wenn wichtige Annahmen miteinander interagieren: Bewegungen überlappen, Produkte stauen sich, ein Puffer verändert den Fluss, alternative Konzepte müssen verglichen werden oder das Layout beeinflusst die Zeit. Das Gesamtverhalten kann Unterversorgung oder Blockierung sichtbar machen, die einzelne Berechnungen nicht zeigen.
Für lange Produktionszeiträume, Schichtmodelle, zufällige Stillstände und statistische Schwankungen über eine ganze Halle ist ein ereignisdiskretes Werkzeug wie Siemens Plant Simulation in der Regel besser geeignet. Unity-basierte Modelle sowie Werkzeuge wie Visual Components oder realvirtual sind stärker, wenn die Fragestellung räumlich und mechanisch ist: Kann dieses Layout, dieser Transfer und diese Produktgröße den geforderten Takt halten? Wählen Sie die kleinste Methode, die die Unsicherheit hinter der aktuellen Entscheidung reduziert.
Was sollte nach der Konzeptentscheidung folgen?
Hat das Konzept eine glaubwürdige Durchsatzreserve und sind die wichtigsten Annahmen benannt, kann das Projekt mit klareren Risiken in die Detailkonstruktion gehen. Das Modell kann seine Aufgabe erfüllt haben. Aufhören ist in diesem Fall ein sinnvolles Ergebnis.
Braucht das Projekt später mehr Sicherheit, kann dasselbe Konzept mit besserer Geometrie, gemessenen Zeiten und realistischeren Verhaltensannahmen verfeinert werden. Wenn später die Frage lautet, ob die tatsächliche Automatisierungssoftware die gewählte Maschine korrekt steuert, beginnt die virtuelle Inbetriebnahme. Das ist eine andere Fragestellung und erfordert eine andere Nachweistiefe.
Wenn diese Stufen getrennt bleiben, wird aus einer kleinen Machbarkeitsfrage nicht zu früh ein großes Simulationsprojekt. Gleichzeitig bleibt klar, was jede Stufe tatsächlich nachgewiesen hat und was erst an der physischen Maschine bestätigt werden kann.
Häufige Fragen
Brauchen wir ein vollständiges Maschinenmodell, um ein Konzept zu prüfen?
Nein. Modellieren Sie nur das Verhalten, das für die aktuelle Entscheidung relevant ist. Für eine Durchsatzfrage können Prozesszeiten, Produktfluss, kritische Bewegungen und Puffer ausreichen. Detailliertes elektrisches Verhalten kann später ergänzt werden.
Kann ein Konzeptmodell den endgültigen Maschinendurchsatz garantieren?
Nein. Es kann das Konzept unter definierten Annahmen stützen oder infrage stellen. Die endgültige Leistung hängt weiterhin von der gebauten Maschine, realen Produkten, Abstimmung und Abnahmebedingungen ab. Der Nutzen liegt in früherer Sicherheit und klarer benannten Risiken, nicht in einer Garantie.
Wann reicht eine Tabelle?
Wenn der Prozess überwiegend sequenziell ist, die Zeiten bekannt sind und Wechselwirkungen begrenzt bleiben. Ein dynamisches Modell wird nützlicher, wenn Bewegungen überlappen, Puffer sich füllen, Stationen einander blockieren oder alternative Konzepte verglichen werden müssen.
Brauchen wir fertige SPS-Software für diese frühe Prüfung?
In der Regel nicht. Viele Konzeptfragen lassen sich anhand von Prozessannahmen, Mechanik und Materialfluss beantworten, bevor die Produktionssoftware bereit ist. Die echte SPS wird später relevant, wenn die tatsächliche Automatisierungslösung geprüft werden soll.
Sollen wir in der ersten Studie die ganze Halle modellieren?
In der Regel nicht. Beginnen Sie mit der Maschine oder Zelle, die die Durchsatzzusage trägt. Zu- und Ablauf können zunächst als einfache Annahmen dargestellt werden. Eine Hallenstudie gehört später hin, wenn die Frage lautet, wie mehrere Maschinen zusammenwirken und nicht, ob ein einzelnes Konzept seinen Takt halten kann.
Als Nächstes
Für die nächste Konzeptprüfung schreiben Sie die Durchsatzanforderung zusammen mit den Annahmen auf, von denen sie abhängt, und markieren Sie die noch unsicheren Punkte. Diese Liste zeigt meist schnell, wo eine weitere Berechnung ausreicht und wo ein abgegrenztes Modell die Entscheidung tatsächlich verbessern würde.
Klärungsgespräch buchen
